目前西安地铁四号线全线车站进入附属结构施工,城轨分公司承建的凤城十二路站今年的主要施工任务包括附属结构的两组风亭、四个出入口和内部结构的轨顶风道及站台板施工。

西安市市政建设有限公司

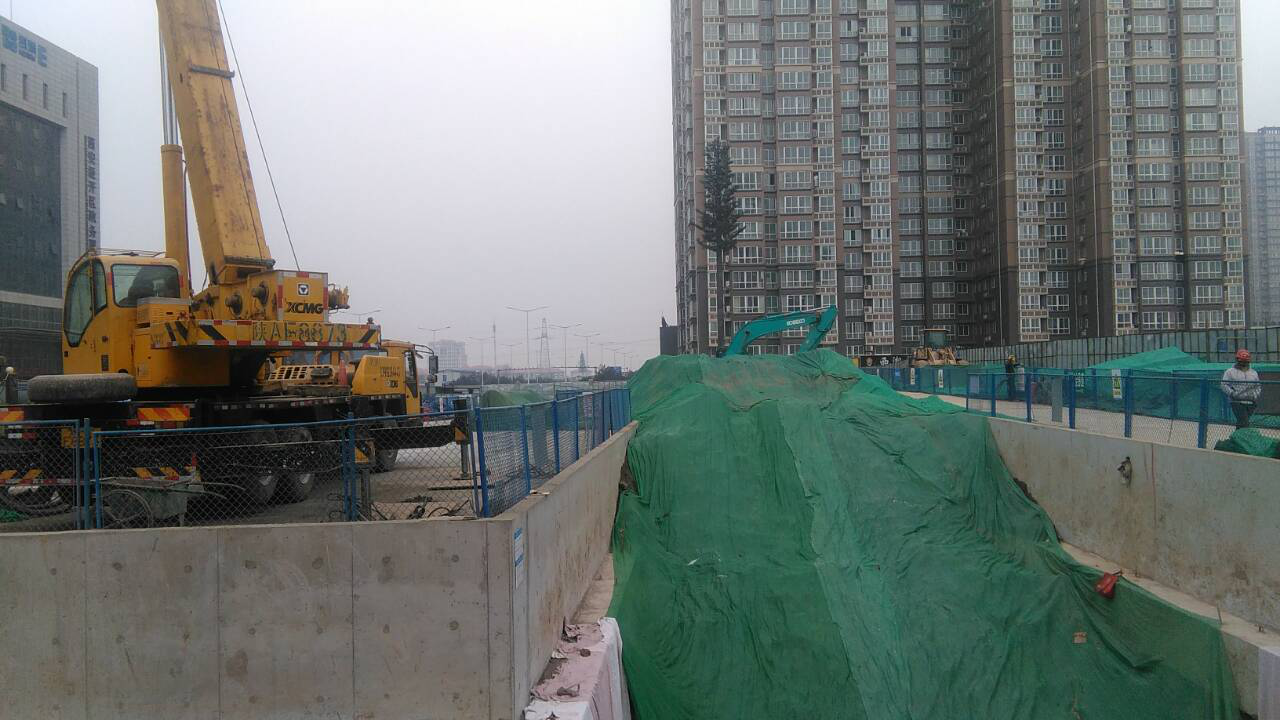

近期项目部的施工重点是土方外运工作,面对治污减霾的严峻形势,工作中不能出现一丝马虎,否则将要停工整改。项目部管理人员和施工人员充分认识施工中面临的这一困难,树立强烈的治污减霾意识。为落实施工现场6个百分百,7个到位的要求,项目部配备了专门的文明施工班,两个高压冲洗设备和一个雾炮机。落实裸土、材料覆盖,道路、车辆冲洗工作。项目部配备了专职人员落实此项工作,保证治污减霾工作落到实处。通过各种措施,项目部的治污减霾工作一致走在前列,保证了现场的正常施工。

同时地铁公司最近主抓安全及质量工作,各种文件,各种检查不断。项目部端正心态、积极配合,展开自查自纠工作。通过对进场原材料的检验,现场半成品、成品的施工质量和保护情况,对工人重新技术交底等工作来落实质量工作。通过对施工工作面的安全检查,坑洞的围栏,电箱、电缆的布置,以及工人宿舍重新检查,安全教育等工作来落实安全工作。在自查工作中发现问题,第一时间整改,做好资料整理,回复监理、地铁公司,使得现场工序能正常进行。

目前项目部克服各种困难已完成了附属结构1号风亭的围护结构施工以及电缆的悬吊工作;完成了2号出入口的全部结构施工,满足装修单位进场的要求;2号风亭土方开完已完70%,剩余3000方土;3、4号出入口在进行热力改迁;车站内部结构完成了轨顶风道的施工。通过项目部精密部署、加班加点基本保证了各个施工部位的节点工期。
