天气时而炎热时而下雨,同时伴随着雷电、暴雨,变化无常的恶劣气候,可分公司的职工依旧奋斗在一线上。为预防各类事故的发生,确保安全生产,结合分公司实际情况,现将雁引路项目部5月份的施工情况汇报如下。
本工程位于东长安街与雁引路交叉口处,是航天基地一期与二期及航天基地二期与曲江新区之间重要的交通转换节点。经设计确定,立交型式两层半互通立交,共设两条主线、两条左转匝道及四条地面右转匝道。立交南北向雁引路总长1003.939m,东西向东长安街总长800m。其中车行道面积87128㎡(不包括桥梁面积)、人行道面积12071㎡、桥梁总面积3685.6㎡、污水管道长度3241.66mm、雨水管道长度4202.45m、给水管道长度3753.58吗m、电力管沟工程延工程长度全长2948.3m。

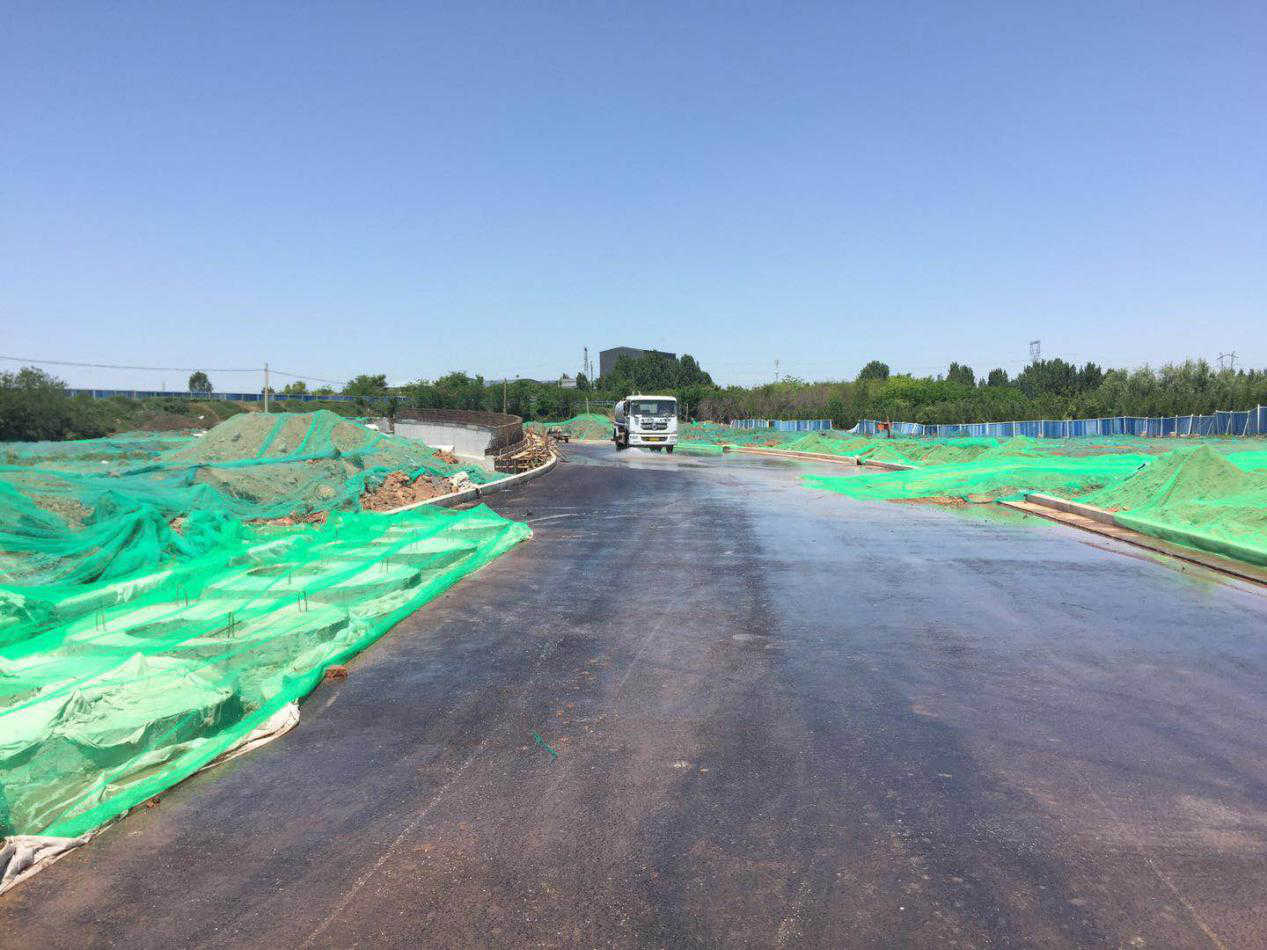

现5月到6月完成的工程如下:
电力管沟E匝道EDJ5-EDJ8底板、侧墙混凝土浇筑完成;污水管道D匝道WD2-WD7开挖至回填完成,E匝道WE10-WE11开挖至回填完成,B匝道WB12开挖至回填完成;给水管道F匝道JF5-JF10管道铺设完成。
雁引路南段东侧挡墙070-190共计120米完成开挖至底板浇筑,雁引路北段东侧挡墙600-780共计180米开挖,BC匝道间挡墙130-170共计40米浇筑完成。
三分公司将严格按照施工合同要求和施工规范,积极采取施工措施,力争在计划期内完成施工任务,保证施工进程按时完成。
